2016公路工程管理與實務:明挖擴大基礎施工

2016-04-21 10:46  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  明挖擴大基礎施工的內容包括:基礎的定位放樣、基坑開挖、基坑排水、基底處理以及砌筑(澆筑)基礎結構物等。

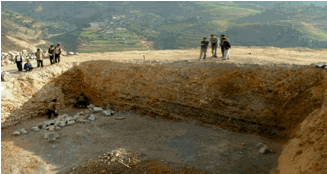

明挖擴大基礎施工

明挖擴大基礎施工

明挖擴大基礎施工

  (一)準備工作:放樣基坑底部的尺寸一般較設計平面尺寸每邊各增加0.5~1.0m,以便于支撐、排水與立模板(坑壁垂直的無水基坑坑底,可不必加寬,直接利用坑壁作基礎模板亦可)。

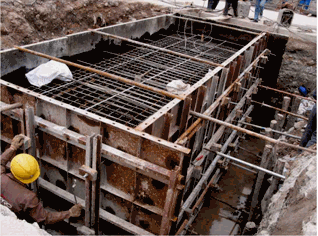

明挖擴大基礎施工

  (二)基坑開挖

    1.坑壁不加支撐的基坑對于在干涸河灘、河溝中,或經改河或筑堤能排除地表水的河溝中,在地下水位低于基底,或滲透量少,不影響坑壁穩定,以及基礎埋置不深,施工期較短,挖基坑時,不影響鄰近建筑物安全的場所,可選用坑壁不加支撐的基坑。

  采用垂直坑壁情況:

  粘性土半干硬狀態或硬塑狀態,基坑頂無活荷載,稍松土質:基坑深度≤0.5m;中等密實土:基坑深度≤1.25m;密實土:基坑深度≤2m;

  基坑深度在5m以內,土的濕度正常時,采用斜坡坑壁開挖或按坡度比值挖成階梯形坑壁,每梯高度為0.5~1.0m為宜,可作為人工運土出坑的臺階。基坑深度大于5m時,坑壁坡度適當放緩,或加做平臺。

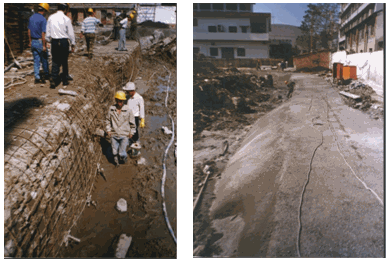

明挖擴大基礎施工

  a)垂直坑壁;b)斜坡和階梯形坑壁;c)變坡度坑壁

    2.坑壁有支撐的基坑當基坑壁坡不易穩定并有地下水,或放坡開挖場地受到限制,或基坑較深、放坡開挖工程數量較大,可采取加固坑壁措施,如擋板支撐、鋼木結合支撐、混凝土護壁及錨桿支護等。

  適用條件:坑深、土方量大、場地窄、土松、水大。

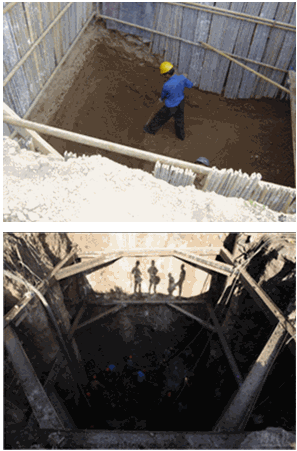

明挖擴大基礎施工

明挖擴大基礎施工

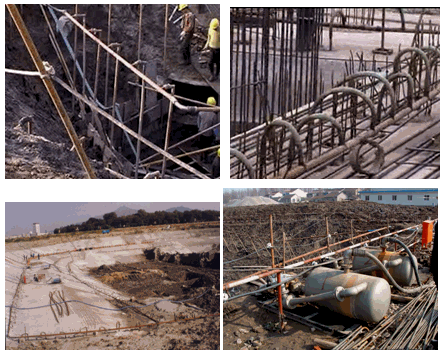

明挖擴大基礎施工

  C)錨桿式支撐混凝土護壁一般采用噴射混凝土。

  根據經驗,一般噴護厚度為5~8cm,一次噴護約需1~2h。一次噴護如達不到設計厚度,應等第一次噴層終凝后再補噴,直至達到要求厚度為止。噴護的基坑深度應按地質條件決定,一般不宜超過10m。

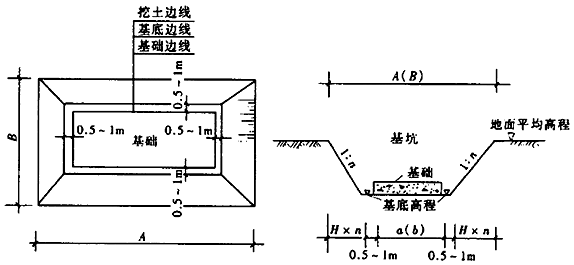

明挖擴大基礎施工

  (三)基坑排水橋梁基礎施工中常用的基坑排水方法有:

  1.集水坑排水法。除嚴重流沙外,一般情況下均可適用。

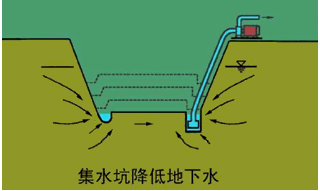

明挖擴大基礎施工

  2.井點排水法。

  當土質較差有嚴重流沙現象,地下水位較高,挖基較深,坑壁不易穩定,用普通排水方法難以解決時,可采用井點排水法。

明挖擴大基礎施工

明挖擴大基礎施工

  3.其他排水法。

  對于土質滲透性較大、挖掘較深的基坑,可采用板樁法或沉井法,還可采用帳幕法。

  (四)基坑施工過程中注意要點(防水、邊坡穩定、不中斷)

  1.在基坑頂緣四周適當距離處設置截水溝,并防止水溝滲水,以避免地表水沖刷坑壁,影響坑壁穩定性;

  2.坑壁邊緣應留有護道,靜荷載距坑邊緣不小于0.5m,動荷載距坑邊緣不小于1.0m;

  3.基坑施工不可延續時間過長,自開挖至基礎完成,應抓緊時間連續施工;

  4.如用機械開挖基坑。挖至坑底時,應保留不小于30cm厚度的底層,在基礎澆筑圬工前用人工挖至基底標高。

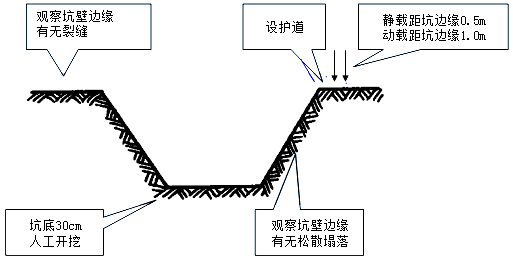

明挖擴大基礎施工

我要糾錯】 責任編輯:high

閱讀排行

更多
二建機考系統

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
