總時差的簡便計算方法
【提問】老師,想問一下,總時差的計算怎么算,有簡便的方法嗎?
【回答】學員83740146,您好!您的問題答復如下:
雙代號網絡圖中的總時差計算的基本方法就是:
1)以終點節點為完成節點的工作,其總時差應等于計劃工期與本工作最早完成時間之差;
2)其他工作的總時差等于緊后工作的總時差加本工作與緊后工作之間的時間間隔的最小值。
或者:總時差等于本工作的最遲開始時間減去最早開始時間,或最遲完成時間減去最早完成時間。
祝學習愉快!總時差。雙代號時標網絡圖總時差教材中的計算公式=緊后工作的總時差+本工作與該緊后工作之間的時間間隔所得之和的最小值這樣計算起來比較麻煩,需要計算出每個緊后工作的總時差,我總結的簡單的方法如下:

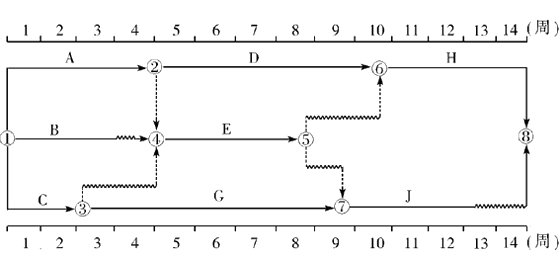

計算哪個工作的總時差,就以哪個工作為起點工作,尋找通過該工作的所有線路,然后計算各條線路的波形線的長度和,波形線長度和的最小值就是該工作的總時差。還是以上面的網絡圖為例,計算E工作的總時差,

以E工作為起點工作,通過E工作的線路有EH和EJ,兩天線路的波形線的和都是2,所以此時E的總時差就是2.再比如,計算C工作的總時差,通過C工作的線路有三條,CEH,波形線的和為4;CEJ,波形線的和為4;CGJ,波形線的和為1,那么C的總時差就是1.
您把這個看完應該就會算了。
