建設工程教育網 > 建筑題庫 > 水利水電實務 > 正文
2019-01-07 18:33 建設工程教育網整理 【大 中 小】【打印】【我要糾錯】
某承包人根據《水利水電工程標準施工招標文件》(2009版)與發包人簽訂某引調水工程引水渠標段施工合同,合同約定:(1)合同工期465天,2015年10月1日開工;(2)簽約合同價為5800萬元;(3)履約保證金兼具工程質量保證金功能,施工進度付款中不再預留質量保證金;(4)工程預付款為簽約合同價的10%,開工前分兩次支付,工程預付款的扣回與還清按公式計算R=A(C-F1S)/(F2-F1)S;F1=20%,F(xiàn)2=90%。
合同簽訂后發生如下事件:

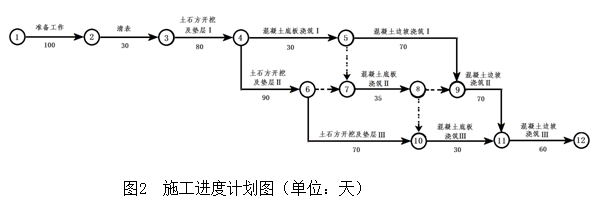

事件一:項目部要求編制了該工程的施工進度計劃如圖2所示,經監理人批準后,工程如期開工。
事件二:承包人完成施工控制網測量后,按監理人指示開展了抽樣復測;(1)發現因發包人提供的某基準線不準確,造成與此相關的數據均超過允許誤差標準,為此監理人指示承包人對發包人提供的基準點、基準線進行復測,并重新進行了施工控制網的測量,產生費用共計3萬元,增加工作時間5天;(2)由于測量人員操作不當造成施工控制網數據異常,承包人進行了測量修正,修正費用0.5萬元,增加工作時間2天。針對上述兩種情況承包人提出了延長工期和補償費用的索賠要求。
事件三:“土石方開挖及墊層Ⅲ”施工中遇到地質勘探未查明的軟弱底層,承包人及時通知監理人。監理人會同參建各方進行現場調查后,把該事件界定為不利物質條件,要求承包人采取合理措施繼續施工,承包人按要求完成地基處理工作,導致“土石方開挖及墊層Ⅲ”工作時間延長了20天,增加費用8.5萬元,承包人據此提出了延長工期20天和增加費用8.5萬元的要求;
事件四:截止2016年10月,承包人累計完成合同金額4820萬元,2016年11月份監理人審核批準的合同金額442萬元。
本題知識點:水利水電工程項目施工管理,
1) 指出事件一施工進度計劃圖(圖2)的關鍵線路(用節點編號表示);“土石方開挖及墊層Ⅲ”工作的總時差。
【正確答案】 (1)關鍵線路:①→②→③→④→⑥→⑦→⑧→⑨→?→?;
(2)土石方開挖及墊層Ⅲ總時差:5天。
【答案解析】
本題知識點:水利水電工程項目施工管理,
2) 事件二,承包人應獲得的索賠有哪些?簡要說明理由。
【正確答案】 (1)承包人應獲得的索賠:費用3萬元,增加工作時間5天。
(2)理由:發包人應對其提供的測量基準點、基準線和水準點及其書面資料的真實性、準確性和完整性負責。發包人提供上述基準資料錯誤導致承包人測量放線工作的返工或造成工程損失的,發包人應當承擔由此增加的費用(3萬元)。因為該工作屬于準備工作(關鍵工作),事件導致延誤5天,將造成工期延誤(5天),可以索賠。測量人員操作不當造成施工控制網數據異常是承包人的責任,不能索賠工期和費用。
【答案解析】
本題知識點:水利水電工程項目施工管理,
3) 事件三中,監理人收到承包人提出延長工期和增加費用的要求后,監理人按照什么處理程序辦理?承包人的要求是否合理?簡要說明理由。
【正確答案】 (1)處理程序:監理人收到承包人提交的索賠通知書后,應及時審查索賠通知書的內容、查驗承包人的記錄和證明材料,必要時監理人可要求承包人提交全部原始記錄副本。監理人應商定或確定追加的付款和(或)延長的工期,并在收到上述索賠通知書或有關索賠的進一步證明材料后的42天內,將索賠處理結果答復承包人。
(2)費用要求合理,工期要求不合理;
理由:事件三為不利物質條件,屬于發包人責任,所以承包人有權要求增加費用;
因為“土石方開挖及墊層Ⅲ”總時差5天,延誤20天,超出其總時差,所以索賠工期20-5=15天;
【答案解析】
本題知識點:水利水電工程項目施工管理,
4) 計算2016年11月份的工程預付款扣回金額,承包人實得金額(單位:萬元,保留2位小數)
【正確答案】 工程預付款=5800×10%=580(萬元)。
截止10月預付款扣回:R=580×(4820-20%×5800)/(90%-20%)5800=522.86(萬元)。
截止11月合同累計完成金額為4820+442>5800×90%,所以11月扣除預付款:580-522.86=57.14(萬元)。
承包人實得金額:442-57.14=384.86(萬元)。
【答案解析】
本題知識點:水利水電工程項目施工管理,
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
