某地鐵盾構工作井,平面尺寸為18.6m×18.8m,深28m,位于砂性土、卵石地層,地下水埋深為地表以下23m。施工影響范圍內有現狀給水、雨水、污水等多條市政管線。盾構工作井采用明挖法施工,圍護結構為鉆孔灌注樁加鋼支撐,盾構工作井周邊設降水管井。設計要求基坑土方開挖分層厚度不大于1.5m,基坑周邊2m~3m范圍內堆載不大于30MPa,地下水位需在開挖前1個月降至基坑底以下1m。

項目部編制的施工組織設計有如下事項:

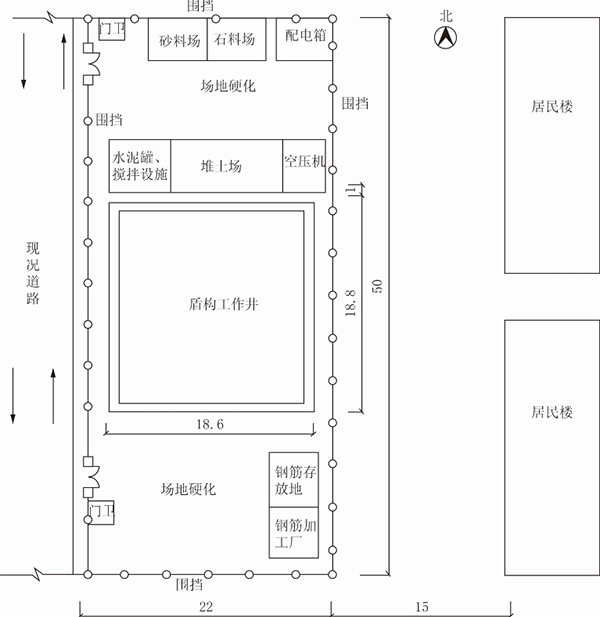

(1)施工現場平面布置如圖4所示,布置內容有施工圍擋范圍50m×22m,東側圍擋距居民樓15m,西側圍擋與現狀道路步道路緣平齊;攪拌設施及堆土場設置于基坑外緣1m處;布置了臨時用電、臨時用水等設施;場地進行硬化等。
(2)考慮盾構工作井基坑施工進入雨季,基坑圍護結構上部設置擋水墻,防止雨水浸入基坑。
(3)基坑開挖監測項目有地表沉降、道路(管線)沉降、支撐軸力等。
(4)應急預案分析了基坑土方開挖過程中可能引起基坑坍塌的因素包括鋼支撐架設不及時、未及時噴射混凝土支護等。
本題知識點:2017年真題
1) 基坑施工前有哪些危險性較大的分部分項工程的安全專項施工方案需要進行專家論證?
【正確答案】 需要組織專家論證的分部分項工程安全專項方案:深基坑土方開挖工程(28m深)、基坑支護工程、基坑管井降水工程、龍門吊起重吊裝設備安裝工程、隧道盾構掘進暗挖工程。
【答案解析】
本題知識點:2017年真題
2) 施工現場平面布置圖還應補充哪些臨時設施?請指出布置不合理之處。
【正確答案】 (1)還需補充:大門出入口清車槽、泥漿處理設備場、龍門吊車布置、碴土儲艙和料斗等臨時生產設施和辦公室、宿舍、食堂、廁所等辦公生活設施及臨水臨電布置。
(2)不合理處有:
、贁嚢柙O施、堆土場及空壓機設備的設置不合理。
、谏笆蠌S應設置罩棚封閉且不得與圍擋接壤,應與圍擋保持一定距離。
【答案解析】
本題知識點:2017年真題
3) 施工組織設計(3)中基坑監測還應包括哪些項目?
【正確答案】 基坑監測還應包括:圍護結構水平位移、地面建筑物沉降、傾斜及裂縫、圍護結構內力、支撐內力、地下水位、地中土體垂直位移、地中土體水平位移等。
【答案解析】
本題知識點:2017年真題
4) 基坑坍塌應急預案還應考慮哪些危險因素?
【正確答案】 還應考慮降水不及時引發的基坑事故、基坑坑頂荷載(動載、靜載)造成的坍塌事故。
【答案解析】
本題知識點:2017年真題
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
