某公司承接一項供熱管線工程,全長1800m,直徑DN400m

2018-12-26 17:41  建設工程教育網整理  【  【打印】【我要糾錯】

  背景資料

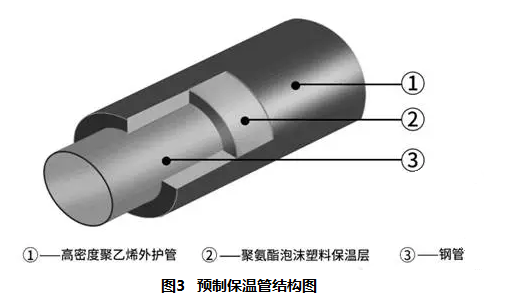

  某公司承接一項供熱管線工程,全長1800m,直徑DN400mm,采用高密度聚乙烯外護管聚氨酯泡沫塑料預制保溫管,其結構如圖3所示;其中340m管段依次下穿城市主干路、機械加工廠,穿越段地層主要為粉土和粉質粘土,有地下水,設計采用淺埋暗挖法施工隧道(套管)內敷設,其余管段采用開槽法直埋敷設。

  項目部進場調研后,建議將淺埋暗挖隧道法變更為水平定向鉆(拉管)法施工,獲得建設單位的批準,并辦理了相關手續。



某公司承接一項供熱管線工程,全長1800m,直徑DN400m



  施工前,施工單位編制了水平定向鉆專項施工方案,并針對施工中可能出現的地面開裂、冒漿、卡鉆、管線回拖受阻等風險,制定了應急預案。

  工程實施過程中發生了如下事件:

  事件一:當?shù)毓こ藤|(zhì)量監督機構例行檢查時,發現該工程既未在規定時限內開工,也未辦理延期手續,違反了相關法規的規定,要求建設單位改正。

  事件二:預制保溫管出廠前,在施工單位質檢人員的見證下,廠家從待出廠的管上取樣,并送至廠實驗室進行保溫層性能指標檢測,以此作為見證取樣試驗。監理工程師發現后,認定其見證取樣和送檢程序錯誤,且檢測項目不全,與相關標準的要求不符,及時予以制止。

  事件三:鉆進期間,機械加工廠車間地面出現隆起、開裂,并冒出黃色泥漿,導致工廠停產。項目部立即組織人員按應急預案對冒漿事故進行處理,包括停止注漿;在冒漿點周圍圍擋,控制泥漿外溢面積等,直至最終回填夯實地面開裂區。

  事件四:由于和機械加工廠就賠償一事未達成一致,穿越工程停工兩天,施工單位在規定的時限內通過監理單位向建設單位申請工程順延。

  本題知識點:市政公用工程項目施工管理,

  1) 與水平定向鉆法施工相比,原淺埋暗挖隧道法施工有哪些劣勢?

  【正確答案】 劣勢:淺埋暗挖法適用管徑是1000mm以上,直徑400mm的管道使用淺埋暗挖法較為浪費資源;該穿越地段長度為340m,長度較短,不宜使用淺埋暗挖法施工。因為穿越地層為粉土和粉質粘土,有地下水,使用淺埋暗挖法還需要進行地層加固、施工降水及初期支護,施工速度慢,施工成本高。

  【答案解析】

  本題知識點:市政公用工程項目施工管理,

  2) 根據相關規定,施工單位應當自建設單位領取施工許可證之日起多長時間內開工(以月數表示)?延期以幾次為限?

  【正確答案】 《建筑法》規定,建設單位應當自領取施工許可證之日起3個月內開工。因故不能按期開工的,應當向發證機關申請延期;延期以兩次為限,每次不超過3個月。

  【答案解析】

  本題知識點:市政公用工程項目施工管理,

  3) 給出事件二中見證取樣和送檢的正確做法,并根據《城鎮供熱管網工程施工及驗收規范》CJJ28-2014規定,補充預制保溫管檢測項目。

  【正確答案】 (1)施工單位在對進場保溫管實施見證取樣前要通知負責見證取樣的監理工程師,在該監理工程師現場監督下,承包單位按相關規范的要求,完成材料、試塊、試件等的取樣過程。完成取樣后,承包單位將送檢保溫管樣品裝入木箱,由監理工程師加封,然后送往試驗室進行檢驗。

  (2)預制保溫管檢測項目:保溫管的抗剪切強度、保溫層的厚度、密度、壓縮強度、吸水率、閉孔率、導熱系數及外護管的密度、壁厚、斷裂伸長率、拉伸強度、熱穩定性。

  【答案解析】

  本題知識點:市政公用工程項目施工管理,

  4) 事件三中冒漿事故的應急處理還應采取哪些必要措施?

  【正確答案】 冒漿應急措施:啟動應急預案,停止鉆進,并采取地面注漿、若較為嚴重可采用凍結法防止事故擴大;及時查找問題原因,采取相應措施;清理外運泥漿防止污染環境;做好人員施工防護。

  【答案解析】

  本題知識點:市政公用工程項目施工管理,

  5) 事件四中,施工單位申請工期順延是否符合規定?說明理由。

查看答案解析

  【正確答案】 (1)不能索賠;

  (2)工期延誤是由于施工單位原因,處理不當,造成了底面冒漿,影響了工期,屬于施工單位應當承擔的責任,因此,不能索賠。

  【答案解析】

  本題知識點:市政公用工程項目施工管理,

收藏分享:論壇
分享到:
舉一反三:
與某公司承接一項供熱管線工程,全長1800m,直徑DN400m類似的試題有
版權聲明

  1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
  2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
  本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
  3、本網站歡迎積極投稿。
