某管道鋪設工程項目,長1km,工程內容包括燃?xì)狻⒔o水、熱力等

2018-12-20 16:50  建設工程教育網整理  【  【打印】【我要糾錯】

  背景資料

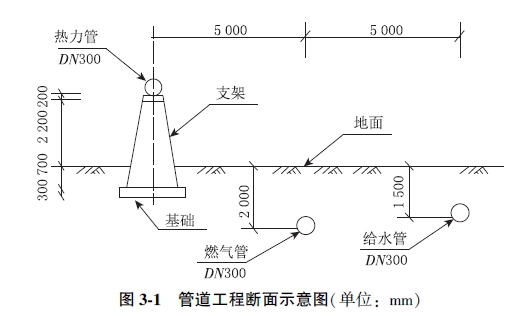

  某管道鋪設工程項目,長1km,工程內容包括燃?xì)、給水、熱力等項目,熱力管道采用支架鋪設,合同工期80天,斷面布置如圖3-1所示。建設單位采用公開招標方式發布招標公告,有3家單位報名參加投標,經審核,只有甲、乙2家單位符合合格投標人條件,建設單位為了加快工程建設,決定由甲施工單位中標。



某管道鋪設工程項目,長1km,工程內容包括燃?xì)、給水、熱力等

  開工前,甲施工單位項目部編制了總體施工組織設計,內容包括:

  (1)確定了各種管道施工順序?yàn)椋喝細夤堋o水管→熱力管;

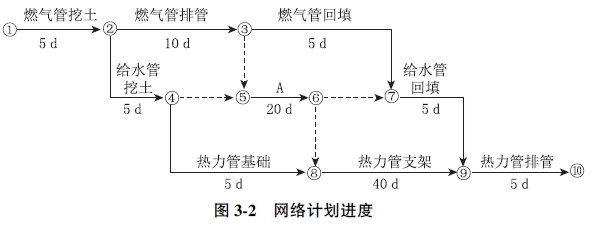

  (2)確定了各種管道施工工序的工作順序如表3所示,同時繪制了網絡計劃進度圖,如圖3-2所示。

  在熱力管道排管施工過程中,由于下雨影響停工1天。為保證按時完工,項目部采取了加快施工進度的措施。



某管道鋪設工程項目,長1km,工程內容包括燃?xì)狻⒔o水、熱力等

  表3 各種管道施工工序工作順序表

緊前工作
工作
緊后工作
燃?xì)夤芡谕?/span>
燃?xì)夤芙庸、給水管挖土
燃?xì)夤芡谕?/span>
燃?xì)夤芘殴?/span>
燃?xì)夤芑靥睢⒔o水管接管
燃?xì)夤芘殴?/span>
燃?xì)夤芑靥?/span>
給水管回填
燃?xì)夤芡谕?/span>
給水管挖土
給水管排管、熱力管基礎
B、C
給水管排管
D、E
燃?xì)夤芑靥、給水管排管
給水管回填
熱力管排管
給水管挖土
熱力管基礎
熱力管支架
熱力管基礎、給水管排管
熱力管支架
熱力管排管
給水管回填、熱力管支架
熱力管排管

  1) 建設單位決定由甲施工單位中標是否正確?說明理由。

  【正確答案】 建設單位決定由甲施工單位中標不正確。

  理由:經審核符合投標人條件的只有2家,違反了《招標投標法》不得少于3家的規定,建設單位應重新組織招標。

  【答案解析】

  本題知識點:市政公用工程項目施工管理,

  2) 給出項目部編制各種管道施工順序的原則。

  【正確答案】 管道的施工順序原則為:“先地下,后地上,先深后淺”。

  【答案解析】

  本題知識點:市政公用工程項目施工管理,

  3) 項目部加快施工進度應采取什么措施?

  【正確答案】 項目部加快施工進度措施有:

  (1)分段施工,增加工作面,采取流水施工措施;

  (2)加大資源(人員、機械設備)投入,加快施工速度。

  【答案解析】

  本題知識點:市政公用工程項目施工管理,

  4) 寫出圖3-2代號A和表3中B、C、D、E代表的工作內容。

  【正確答案】 代號A表示給水管排管。

  B表示燃?xì)夤芘殴?C表示給水管挖土;D表示給水管回填;E表示熱力管支架

  【答案解析】

  本題知識點:市政公用工程項目施工管理,

  5) 列式計算圖3-2的工期,并判斷工程施工是否滿足合同工期要求,同事給出關鍵線路。(關鍵線路圖3-2中代號“①-⑩”及“→”表示)

查看答案解析

  【正確答案】 計劃工期:5+10+20+40+5=80(天),滿足合同工期要求。

  關鍵線路為:①→②→③→⑤→⑥→⑧→⑨→⑩

  【答案解析】

  本題知識點:市政公用工程項目施工管理,

收藏分享:論壇
分享到:
舉一反三:
與某管道鋪設工程項目,長1km,工程內容包括燃?xì)、給水、熱力等類似的試題有
版權聲明

  1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
  2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
  本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
  3、本網站歡迎積極投稿。
