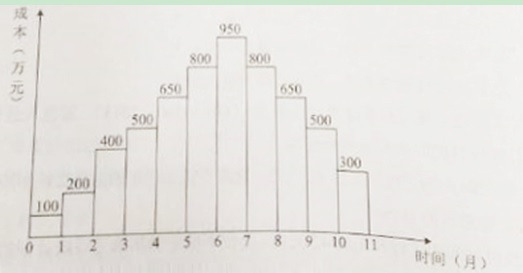

某工程按月編制的成本計劃如下圖所示,若6月、7月實際完成的成本為700萬元和1000萬元,其余月份的實際成本與計劃相同,則關(guān)于成本偏差的說法,正確的有( )。
A. 第7個月末的計劃成本累計值為3500萬元
B. 第6個月末的實際成本累計值為2550萬元
C. 第6個月末的計劃成本累計值為2650萬元
D. 若繪制S型曲線,全部工作必須按照最早開工時間計算
E. 第7個月末的實際成本累計值為3550萬元
【正確答案】 BCE
【答案解析】 本題考查的是按工程進度編制施工成本計劃的方法。選項A:第7個月末的計劃成本累計值為3600;選項D:S形曲線包絡(luò)在由全部工作都按最早開始時間開始和全部工作都按最遲必須開始時間開始的曲線組成的香蕉圖中。參見教材P112。
本題知識點:按工程進度編制施工成本計劃的方法,
