亚洲精品三级黄色大片一级棒|国产乱╳╳AⅤ毛片|密臀久久无码一级逼大片|免费看三级特黄av五月|国产色色电影免费天天做|经典无码国产视频|免费看国产一级黄色性生活片|女人十八A片伊人网偷拍|国产精品免费观看视频|国产一区二0爱爱亚洲无码

關于我們

在線客服

幫助

24小時客服:010-82326699 400-810-5999

建設工程教育網 > 專業資料 > 工藝工法 > 房建工程 > 正文

暖衛管道安裝基本施工工藝標準(二)

2010-08-31 14:47  來源于網絡  【  【打印】【我要糾錯】

  3.2.1.4管段調直:將已裝好管件的管段,在安裝前進行調直。

  a在裝好管件的管段絲扣處涂鉛油,聯接兩段或數段,聯接時不能只顧預留口方向而要照顧到管材的彎曲度,相互找正后再將預留口方向轉到合適部位并保持正直。

  b管段聯接后,調直前必須按設計圖紙核對其管徑、預留口方向、變徑部位是否正確。

  c管段調直要放在調管架上或調管平臺上,一般兩人操作為宜,一人在管段端頭目測,一人在彎曲處用手錘敲打,邊敲打,邊觀測,直至調直管段無彎曲為止,并在兩管段聯接點處標明印記,卸下一段或數段,再接上另一段或數段直至調完為止。

  d對于管件聯接點處的彎曲過死或直徑較大的管道可采用烘爐或氣焊加熱到600~800℃(火紅色)時,放在管架上將管道不停的轉動,利用管道自重使其平直,或用木板墊在加熱處用錘輕擊調直,調直后在冷卻前要不停的轉動,等溫度降到適當時在加熱處涂抹機油。

  凡是經過加熱調直的絲扣,必須標好印記,卸下來重新涂鉛油纏麻,再將管段對準印記擰緊。

  e配裝好閥門的管段,調直時應先將閥門蓋卸下來,將閥門處墊實再敲打,以防震裂閥體。

  f鍍鋅碳素鋼管不允許用加熱法調直。

  g管段調直時不允許損壞管材。

  3.2.2管道法蘭聯接(圖3.2.2)

  (圖見附件)

  3.2.2.1凡管段與管段采用法蘭盤聯接或管道與法蘭閥門聯接者,必須按照設計要求和工作壓力選用標準法蘭盤。

  3.2.2.2法蘭盤的聯接螺栓直徑、長度應符合規范要求,緊固法蘭盤螺栓時要對稱擰緊,緊固好的螺栓外露絲扣應為2~3扣,不宜大于螺栓直徑的二分之一。

  3.2.2.3法蘭盤聯接襯墊,一般給水管(冷水)采用厚度為3mm的橡膠墊,供熱、蒸汽、生活熱水管道應采用厚度為3mm的石棉橡膠墊。墊片要與管徑同心,不得放偏。

  3.2.3管道焊接

  3.2.3.1根據設計要求,工作壓力在0.1MPa以上的蒸汽管道、一般管徑在32mm以上的采曖管道以及高層建筑消防管道可采用電、氣焊連接。

  3.2.3.2管道焊接時應有防風、雨雪措施,焊區環境溫度低于-20℃,焊口應預熱,預熱溫度為100~200℃,預熱長度為200~250mm。

  3.2.3.3一般管道的焊接為對口型式及組對,如設計無要求,電焊應符合表3.2.3.3.1的規定,氣焊應符合表3.2.3.3.2的規定。

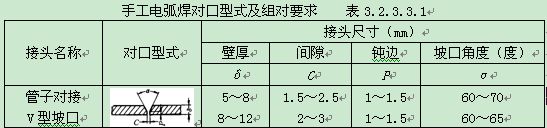

  手工電弧焊對口型式及組對要求表3.2.3.3.1

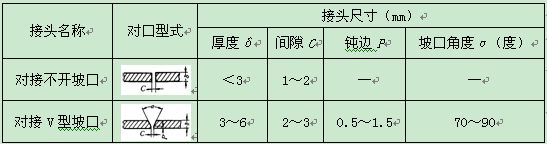

  氧-乙炔焊對口型式及相對要求表3.2.3.3.2

  3.2.3.4焊接前要將兩管軸線對中,先將兩管端部點焊牢,管徑在100mm以下可點焊三個點,管徑在150mm以上以點焊四個點為宜。

  3.2.3.5管材壁厚在5mm以上者應對管端焊口部位鏟坡口,如用氣焊加工管道坡口,必須除去坡口表面的氧化皮,并將影響焊接質量的凹凸不平處打磨平整(圖3.2.3.5)。

 。▓D見附件)

  3.2.3.6管材與法蘭盤焊接,應先將管材插入法蘭盤內,先點焊2~3點再用角尺找正找平后方可焊接,法蘭盤應兩面焊接,其內側焊縫不得凸出法蘭盤密封面(圖3.2.3.6)。

 。▓D見附件)

  3.2.4管道承插口連接

  3.2.4.1水泥捻口:一般用于室內、外鑄鐵排水管道的承插口連接。

  a為了減少捻固定灰口,對部分管材與管件可預先捻好灰口,捻灰口前應檢查管材管件有無裂紋、砂眼等缺陷,并將管材與管件進行預排,校對尺寸有無差錯,承插口的灰口環形縫隙是否合格。

  b管材與管件連接時可在臨時固定架上,管與管件按圖紙要求將承口朝上,插口向下的方向插好,捻灰口。

  c捻灰口時,先用麻釬將擰緊的比承插口環形縫隙稍粗一些的青麻或扎綁繩打進承口內,一般打兩圈為宜(約為承口深度的三分之一),青麻搭接處應大于30mm的長度,而后將麻打實,邊打邊找正、找直并將麻須搗平。

  d將麻打好后,即可把捻口灰(水與水泥重量比1∶9)分層填入承口環形縫隙內,先用薄捻鑿,一手填灰,一手用捻鑿搗實,然后分層用手錘、捻鑿打實,直到將灰口填滿,用厚薄與承口環形縫隙大小相適應的捻鑿將灰口打實打平,直至捻鑿打在灰口上有回彈的感覺即為合格。

  e拌合捻口灰,應隨拌合隨用,拌好的灰應控制在一個半小時內用完為宜,同時要根據氣候情況適當調整用水量。

  f預制加工兩節管或兩個以上管件時,應將先捻好灰口的管或管件排列在上部,再捻下部灰口,以減輕其震動。捻完最后一個灰口應檢查其余灰口有無松動,如有松動應及時處理。

  g預制加工好的管段與管件應碼放在平坦的場所,放平墊實,用濕麻繩纏好灰口,澆水養護,保持濕潤,一般常溫48h后方可移動運到現場安裝。

  h冬季嚴寒季節捻灰口應采取有效的防凍措施,拌灰用水可加適量鹽水,捻好的灰口嚴禁受凍,存放環境溫度應保持在5℃以上,有條件亦可采取蒸汽養護。

  附件下載:暖衛管道安裝基本施工工藝標準

收藏分享:論壇
分享到:
相關新聞
  • 特色班
    4大班次+2-3套全真模擬題
    提升學習效果
  • 精品班
    4大班次+2-3套全真模擬題+1套預測試題
  • 實驗班
    3套全真模擬題+2套預測試題+考前沖關寶典
  • 定制班
    3套模擬題+3套預測題+考前沖關寶典+考前重點
  • 移動班
    以知識點為單元授課練習,
    強化重點、難點、考點
版權聲明

  1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
  2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
  本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
  3、本網站歡迎積極投稿。
