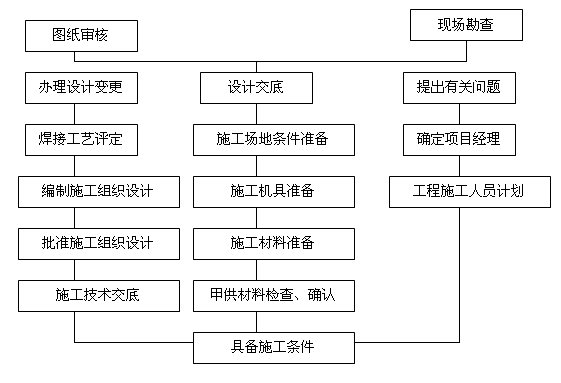

施工準備
8.1.1.1 審核球罐施工圖及有關技術文件,必須明確以下問題:
a.設計是否符合現行規范、規程及技術的要求。
b.圖紙是否齊全,能否滿足施工的需要。
c.零部件的規格、型號、材質、使用部位是否明確。
d.焊接、試壓及檢測等技術要求是否明確。
8.1.1.2 按球形壓力容器現場組焊《質量保證手冊》有關部分的要求,編制施工組織設計。
8.1.2 施工現場準備
8.1.2.1 施工現場平面布置應滿足施工程序要求,必須清理平整施工現場,安排球殼板和附件的運輸?shù)缆芳按娣诺攸c,設置水、電線路。
8.1.2.2 安排臨時設施。
8.1.2.3 調入設備進場,并對其進行功能檢查。
8.1.2.4 調入儀表應計量合格,并在有效期內。
8.1.2.5 組織技措用料進場。
8.1.2.6 組織有關施工機械進場。
8.1.2.7 將周轉使用的工裝卡具進場。
8.1.2.8 平臺的搭設,施工現場鋪設具有足夠鋼度的5×20m 平臺二個,用水準儀對平臺進行找平,在平臺的四角和中間部位選取找正點,各點應在一個水平面上,不水平度<5mm.
8.1.3 施工人員組織
8.1.3.1 人員組織,根據施工現場的情況及工期要求,由項目部負責調入管理人員及施工操作人員,確定其崗位和責任。對特殊工種必須持證上崗。
8.1.3.2 組織全體施工人員學習,由有關責任工程師向參加施工的全體人員進行技術交底。
8.2 組裝工藝
球罐的組裝是將成形的球殼板及附屬件組對成球形體的過程,是球罐安裝工程的關鍵環節,根據我單位的施工經驗,本工程采用散裝法,以達到組裝速度快,焊接變形小,容易保證球體的幾何形狀及尺寸之目的。
8.2.1 球罐各部件的復驗
由有關人員按GB12337-1998《鋼制球形儲罐》及GB50094-98《球形儲罐施工及驗收規范》等有關標準對所有構件進行復驗、清點并做好記錄,對誤差超出規范要求的部件,應另行擺放,并把缺陷部位圈畫好,同時標在示意圖上報現場工程師會同有關部門研究處理。
……
詳情請下載附件:5000m3 球形儲罐安裝工程施工組織設計
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
