2011年監理工程師《案例分析》(十一)
【背景材料】
某工程,施工單位向項目監理機構提交了項目施工總進度計劃(圖1)和各分部工程的施工進度計劃。項目監理機構建立了各分部工程的持續時間延長的風險等級劃分圖(圖2)和風險分析表(表1),要求施工單位對風險等級在“大”和“很大”范圍內的分部工程均要制定相應的風險預防措施。

圖1 項目施工總進度計劃
施工單位為了保證工期,決定對B分部工程施工進度計劃橫道圖(圖3)進行調整,組織加快的成倍節拍流水施工。

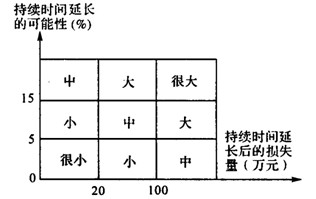

圖2 風險等級劃分

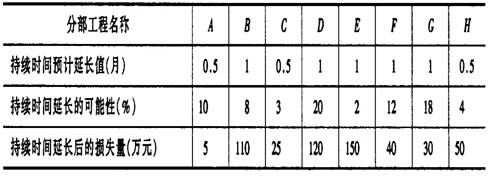

表1 風險分析表

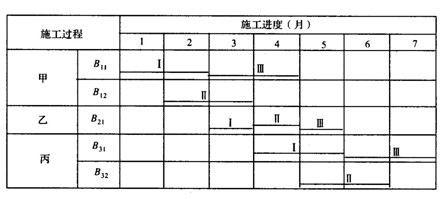

圖3 B分部分項工程施工進度計劃橫道圖
問題:
1.找出項目施工總進度計劃(圖1)的關鍵線路。
2.風險等級為“大”和“很大”的分部工程有哪些?
3.如果只有風險等級為“大”和“很大”的風險事件同時發生,此時的工期為多少個月(寫出或在圖上標明計算過程)?關鍵線路上有哪些分部工程?
4.B分部工程組織加快的成倍節拍流水施工后,流水步距為多少個月?各施工過程應分安排幾個工作隊?B分部工程的流水施工工期為多少個月?繪制B分部工程調整后的流水施工進度計劃橫道圖。
5.對圖1項目施工總進度計劃而言,B分部工程組織加快的成倍節拍流水施工后,該項目工期為多少個月?可縮短工期多少個月?
參考答案
問題1:
如圖4所示,關鍵線路:B-E-G;B-F-H.

圖4 項目施工總進度計劃
問題2:
根據圖2可知,風險等級為“大”和“很大”的分部工程應滿足條件:持續時間延長的可能性≥15%,損失≥20萬元,或5%≤持續時間延長的可能性≤15%,損失≥100萬元,因此風險等級為“大”和“很大”的有:B.G、D.
問題3:如圖5所示。

圖5 項目施工總進度計劃
(1)B分部工程在關鍵線路上,持續時間延長1個月,導致工期延長1個月;
?。?)G分部工程在關鍵線路上,持續時間延長1個月,導致工期延長1個月;
(3) D分部工程不在關鍵線路上,持續時間延長1個月,未超過總時差,不影響工期。
工期為32個月,關鍵線路上的分部工程有B.E.G.
問題4:
(1)流水步距=[2,1,2]min=1(個月)。
?。?)甲、乙、丙施工過程的工作隊數分別為:
2/1=2;1/1=1;2/1=2,∑b=5.
(3)流水施工工期=(3+5-1)=7(1月)。

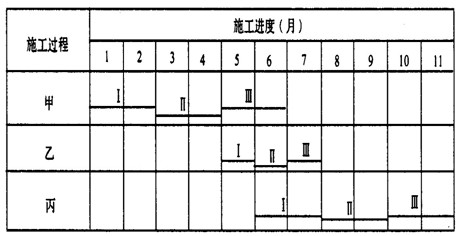

(4)B分部工程調整后的流水施工進度計劃橫道圖如圖6所示。

圖6 B分部工程調整后的施工進度計劃橫道圖
問題5:如圖7所示。工期為27個月,可縮短工期3個月。

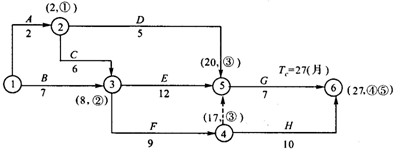

圖7 項目施工總進度計劃
建設工程教育網整理
- ·湖南2017年監理工程師報考條件
- ·2016監理工程師進度控制每日一練:單代號搭接網絡(11.16)
- ·2016年監理工程師《進度控制》每日一練:流水施工空間參數(10.8)
- ·2016年監理工程師《進度控制》每日一練:成倍節拍流水施工(9.30)
- ·2016年監理工程師《進度控制》每日一練:流水施工工期(9.22)
- ·2011年監理工程師《質量控制》模擬練習(20)
- ·2011監理工程師《質量控制》模擬練習(19)
- ·2011年監理工程師《質量控制》模擬練習(18)
- ·2011監理工程師《質量控制》模擬練習(17)
- ·2011年監理工程師《質量控制》模擬練習(16)

掃碼添加老師進群


54:00
30:20
42:06
56:15
