2011年監(jiān)理工程師考試《案例分析》歷年詳解(45)

2011-03-07 13:43  來源:  字體:  打印 收藏

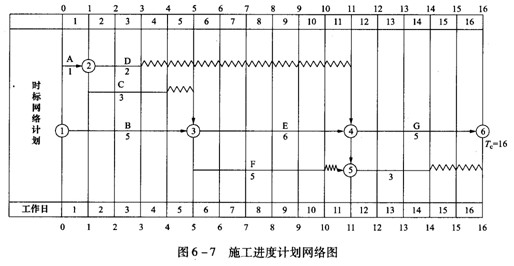

  某6層住宅樓工程項目時標網絡計劃如圖6 -7所示,在工作日第5天下班后檢查施工進度完成情況,發(fā)現A工作已完成,D工作尚未開始,C工作進行2天,B工作進行3天。

  問題

  1.繪制實際進度前鋒線記錄進度執(zhí)行情況。

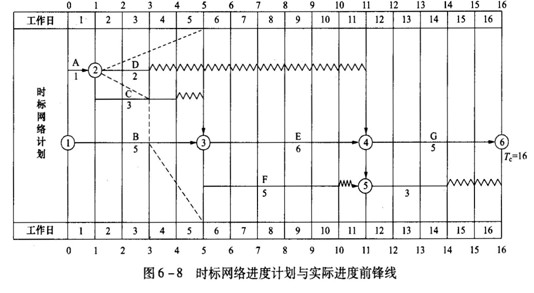

  答案:繪制實際進度前鋒線(如圖6-8中虛線所示)(10分)。

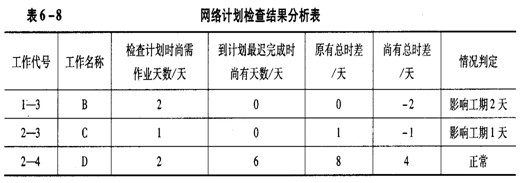

  2.對實際進度與計劃進度對比分析,填寫網絡計劃檢查結果分析表。

  答案:網絡計劃檢查結果分析見表6-8(10分)。
