二級建造師考試單位工程施工組織設計:施工平面布置圖
2025年二級建造師新課熱招中 搶跑趁現在
二級建造師考試單位工程施工組織設計:施工平面布置圖,對于二級建造師考試報考熱度上升,小伙伴們是怎么看的,熱度上升這全是因?yàn)槎?jí)建造師考試的證書的含金率。今天為大家整理了二級建造師考試單位工程施工組織設計:施工平面布置圖,希望能助各位考生一臂之力。

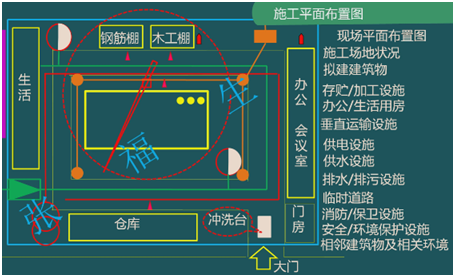

04 施工平面布置圖
案例1
背景
某學校擬建一食堂,建筑物平面外形尺寸92米×21米。
施工單位與學校簽訂了施工承包合同。工程開工前,項目經理主持編制了單位工程施工組織設計,并繪制了主體結構施工階段現場平面布置圖。
問題:1.根據考試用書,施工現場平面布置圖通常包括哪些內容?

分析與答案:
1.施工現場平面布置圖通常包括:
(1)工程施工場地狀況
(2)擬建建(構)筑物的位置、輪廓尺寸、層數等
(3)工程施工現場的加工設施、存貯設施、辦公和生活用房等的位置和面積
(4)布置在工程施工現場的垂直運輸設施、供電設施、供水設施、供熱設施、排水排污設施和臨時施工道路等
(5)施工現場必備的安全、消防、保衛和環境保護等設施
(6)相鄰的地上、地下既有建(構)筑物及相關環境
案例2【案例2A320015-1】
背景
某施工單位作為總承包商,承接一寫字樓工程,地上18層,地下兩層。鋼筋混凝土框架-剪力墻結構高層建筑。合同規定該工程的開工日期為2011年7月1日,竣工日期為2012年9月25 日。施工單位向監理單位報送了該工程的施工組織設計。
施工過程中發生如下事件:
事件1:施工單位向監理單位報送的該工程的施工組織設計中,施工現場平面布置圖包括了:(1)工程施工場地狀況;(2)擬建建(構)筑物的位置、輪廊尺寸、層數等;(3)工程施工現場的加工設施、存貯設施、辦公和生活用房等的位置和面積等內容。監理單位認為內容不全。
問題:1.事件1中,施工現場平面布置圖應補充哪些內容?
分析與答案:
1.應補充:布置在工程施工現場的垂直運輸設施、供電設施、供水供熱設施、排水排污設施、臨時施工道路等;施工現場必備的安全、消防、保衛和環境保護等設施;相鄰的地上、地下既有建(構)筑物及相關環境。
